新ごみ処理施設整備
›
工事進捗状況(写真)

新ごみ処理施設整備

  • 新施設の整備計画について
  • 建設候補地の選定について
  • 施設整備基本計画について
  • 生活環境影響調査について
  • 事業者選定委員会について
  • 事業者の募集・決定について
  • 費用対効果分析について
  • 施設建設工事について
  • 施設完成イメージ図
  • 工事進捗状況(写真)

現在、敷地造成工事を行っています。工期及び施工者は以下のとおりです。
工 期:「令和6年3月29日~令和7年11月28日まで」
施工者:株式会社鴻池組

工事進捗状況(写真)

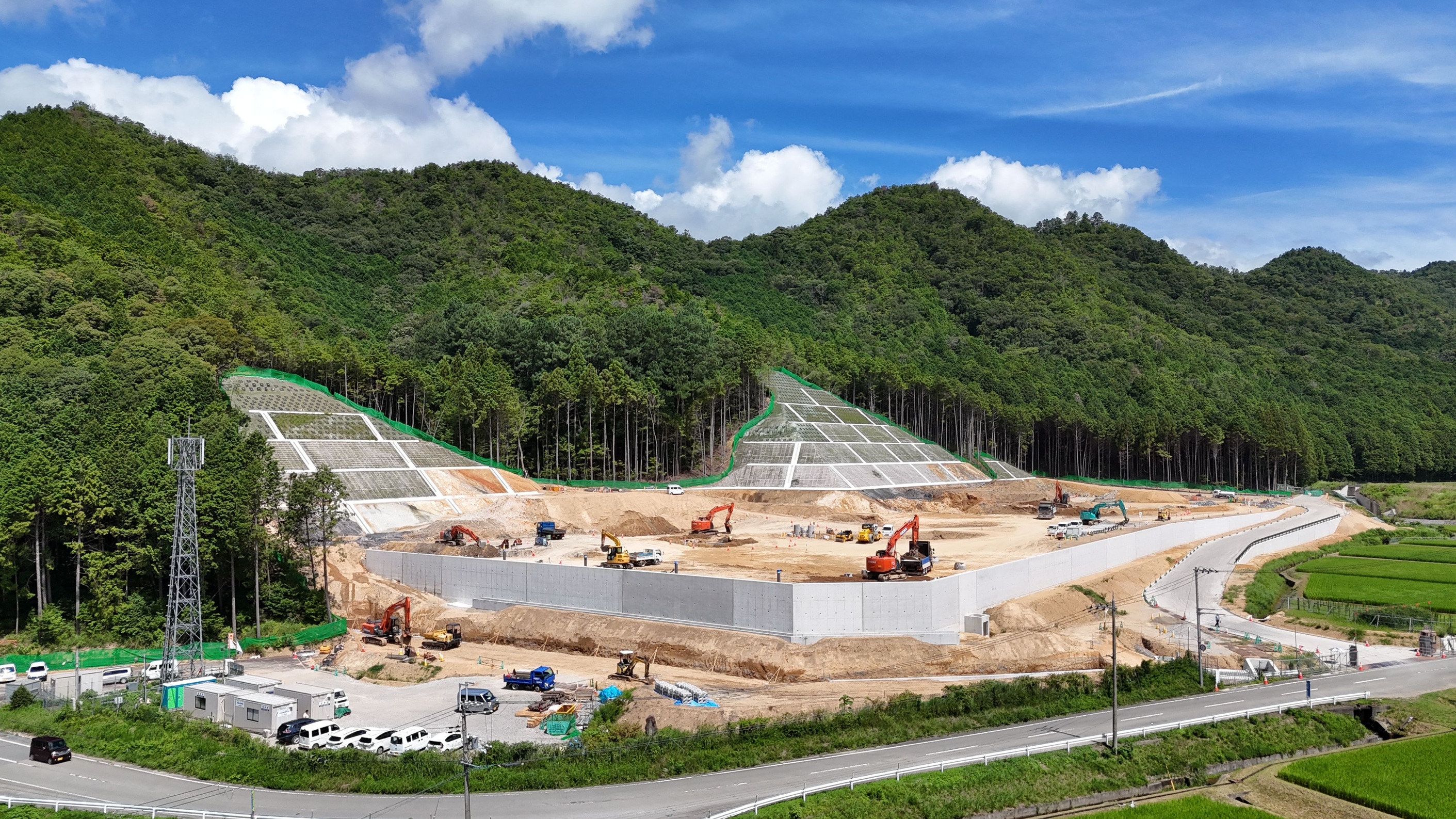

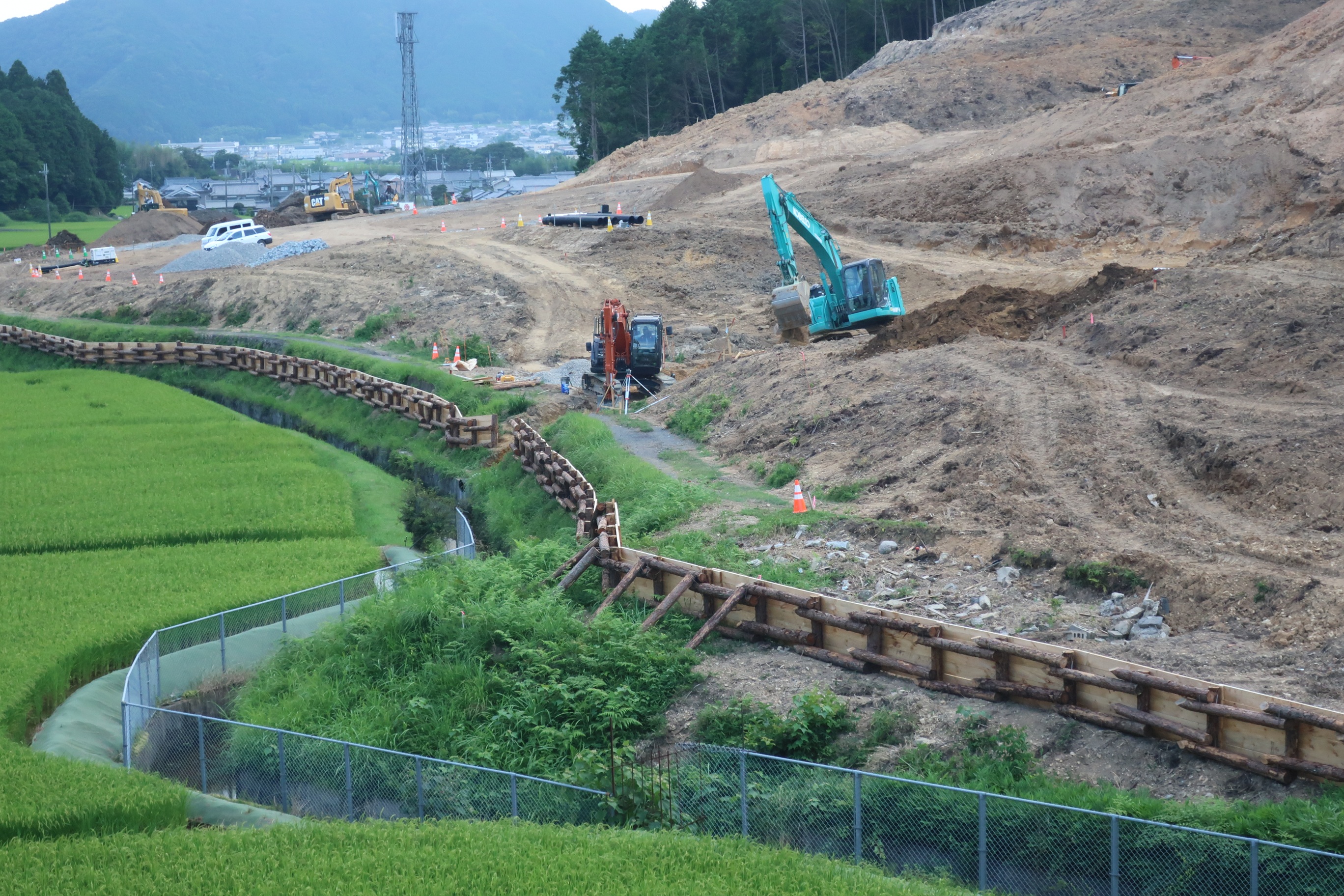

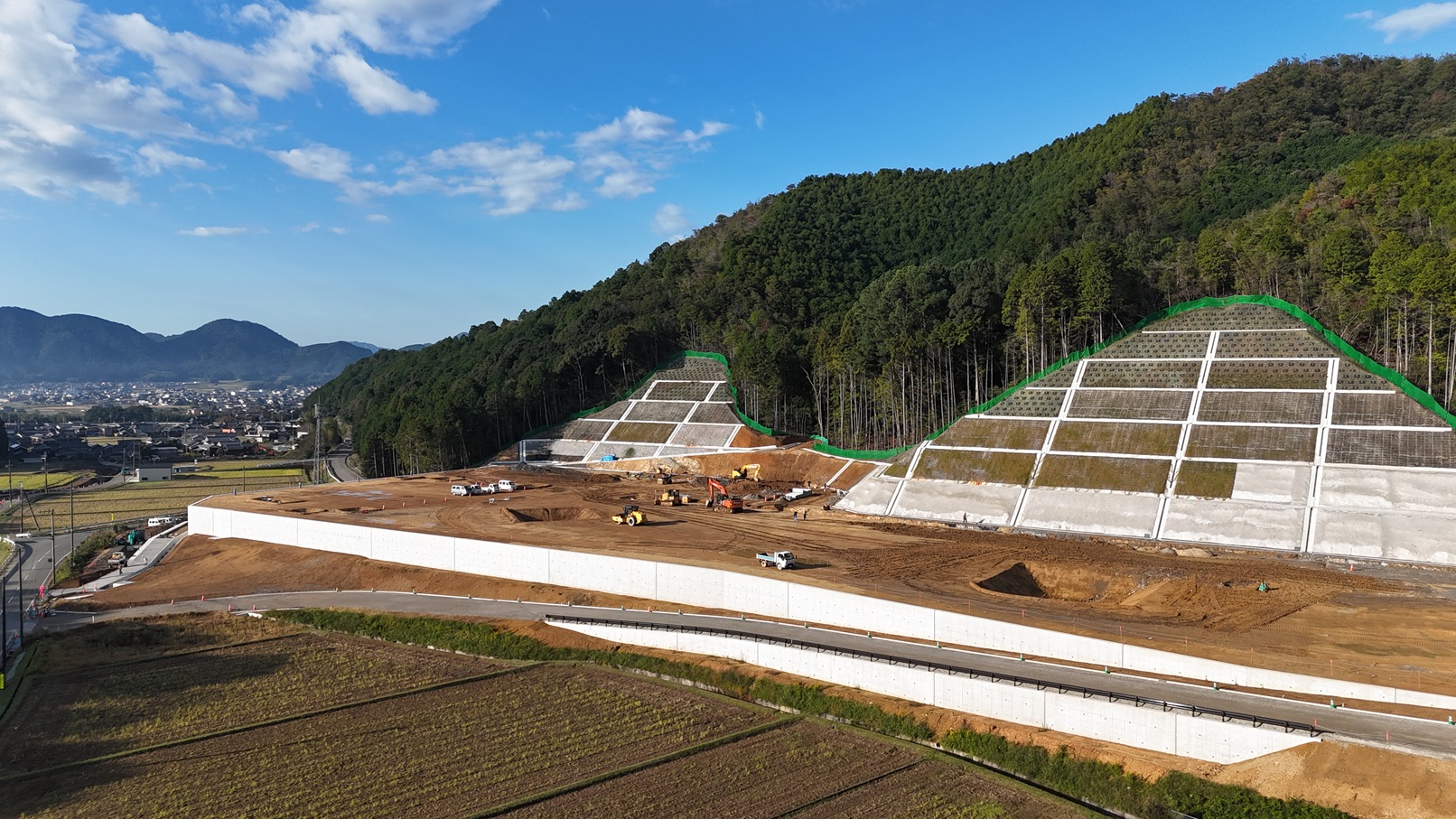

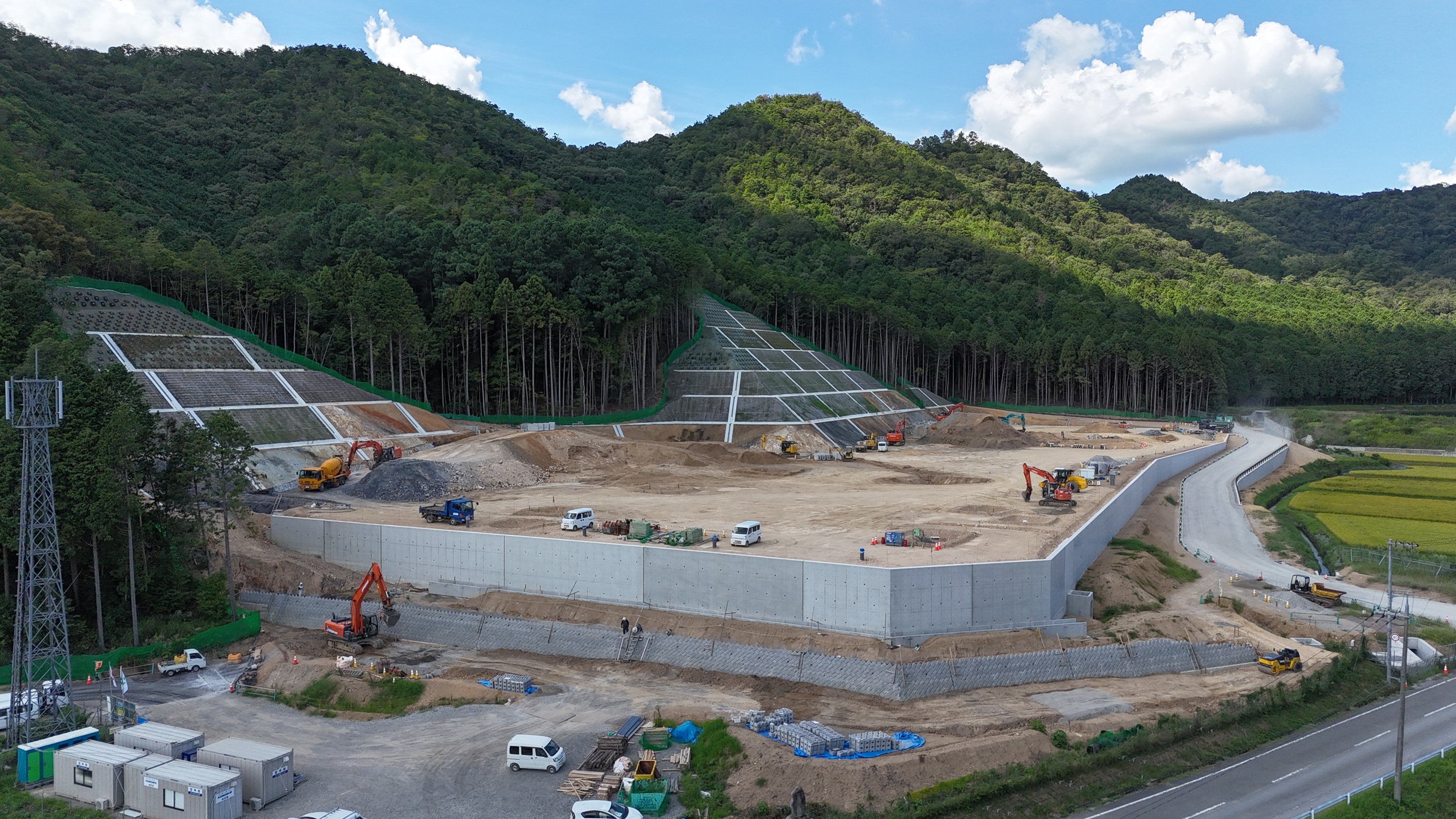

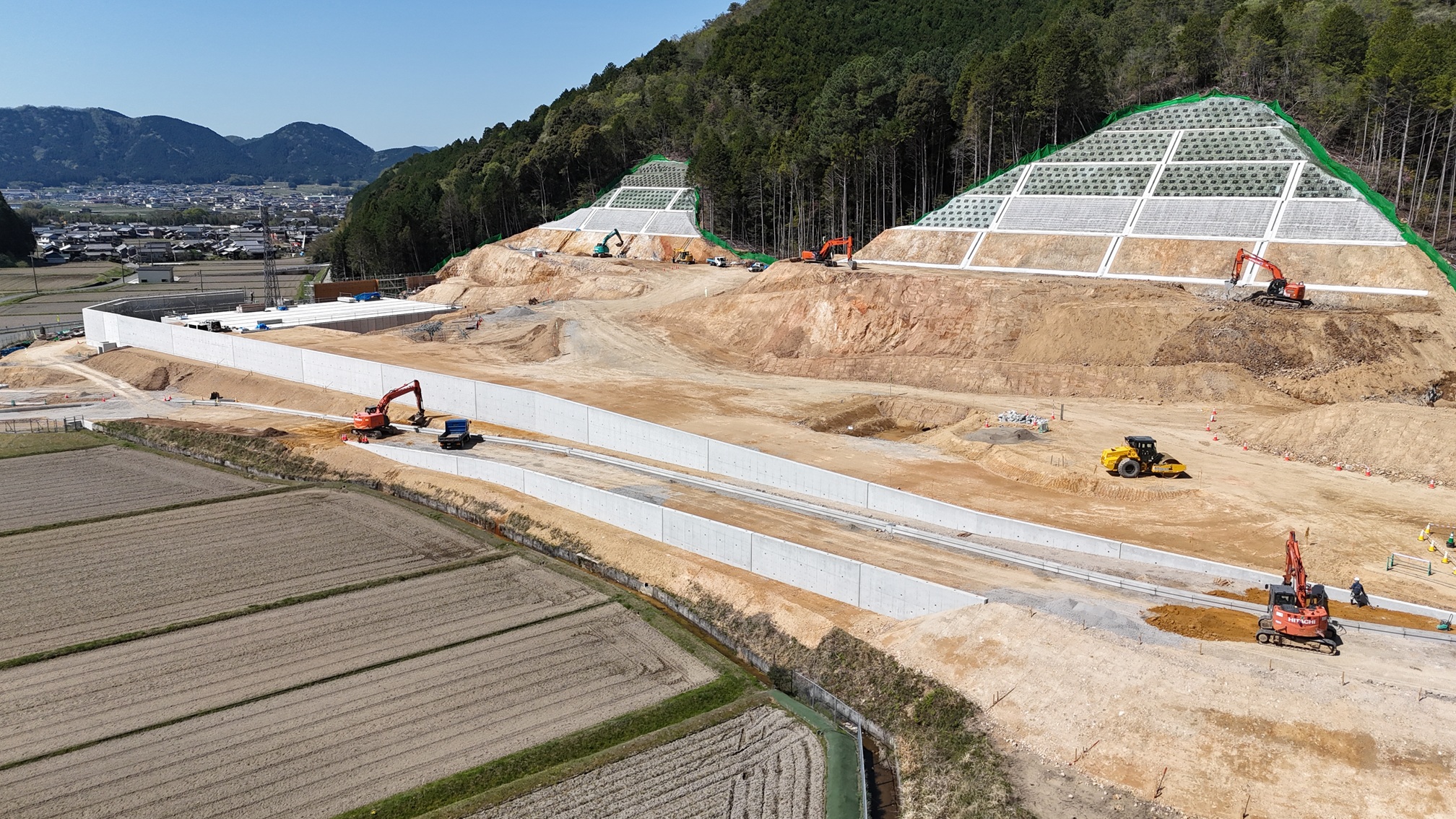

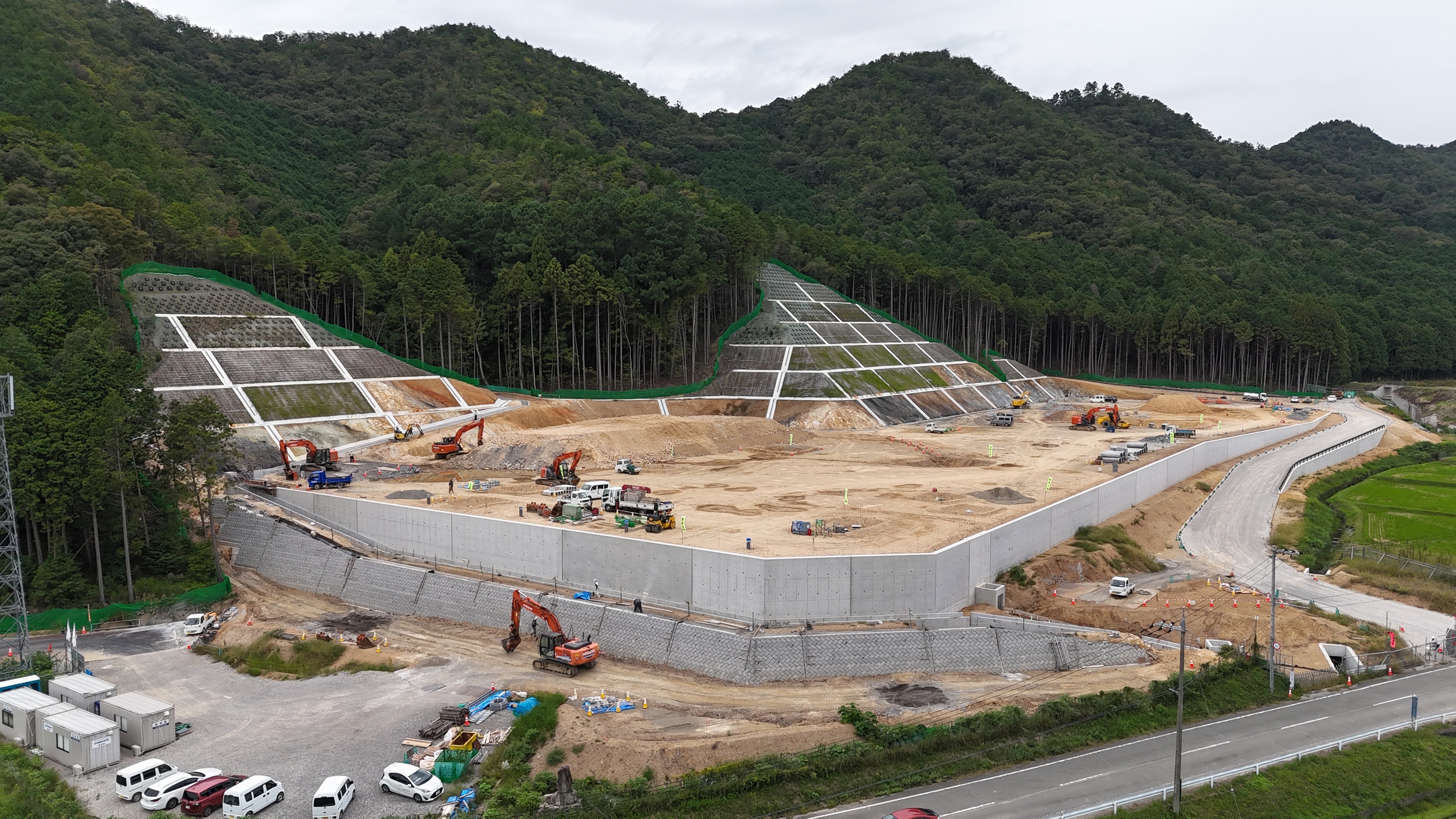

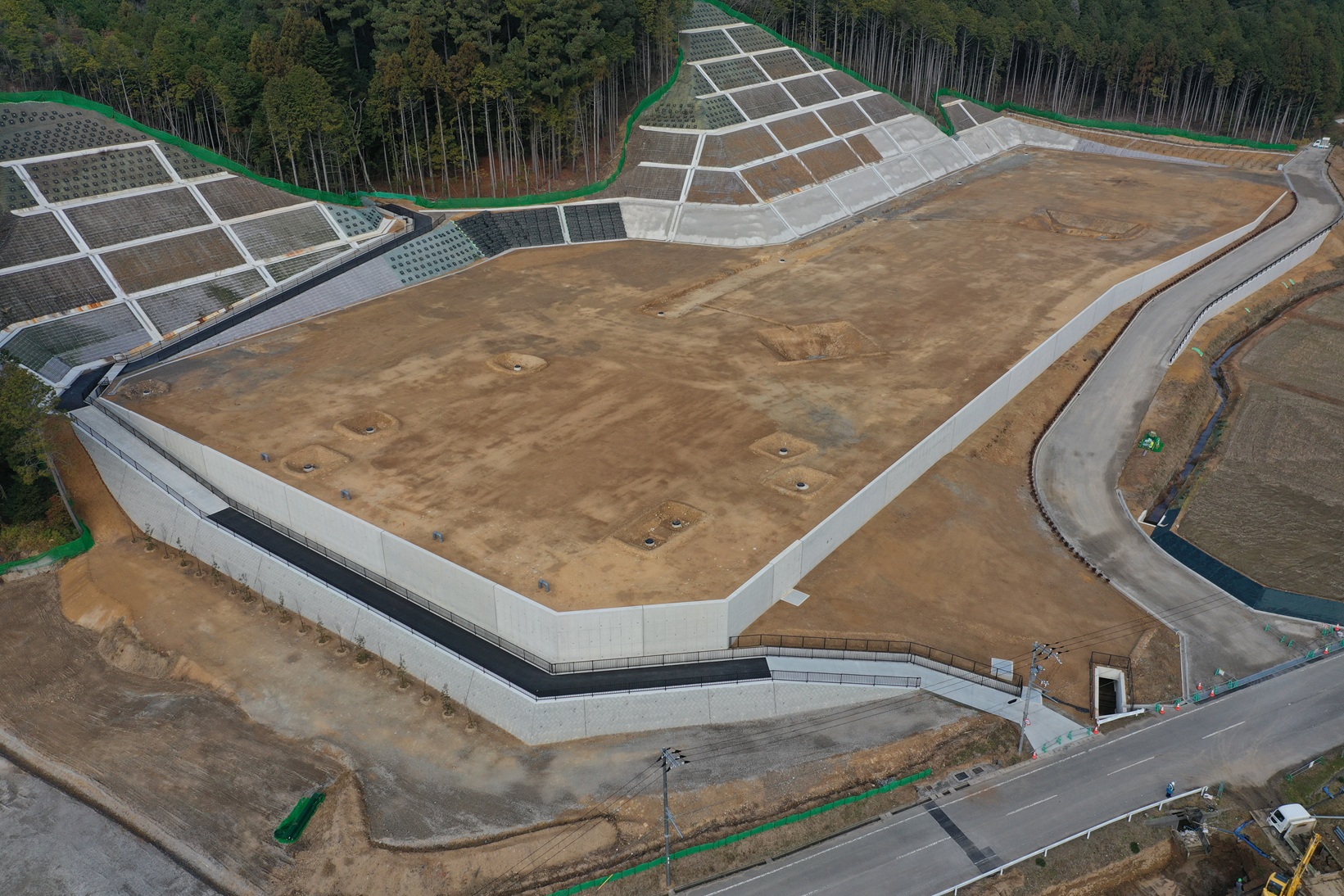

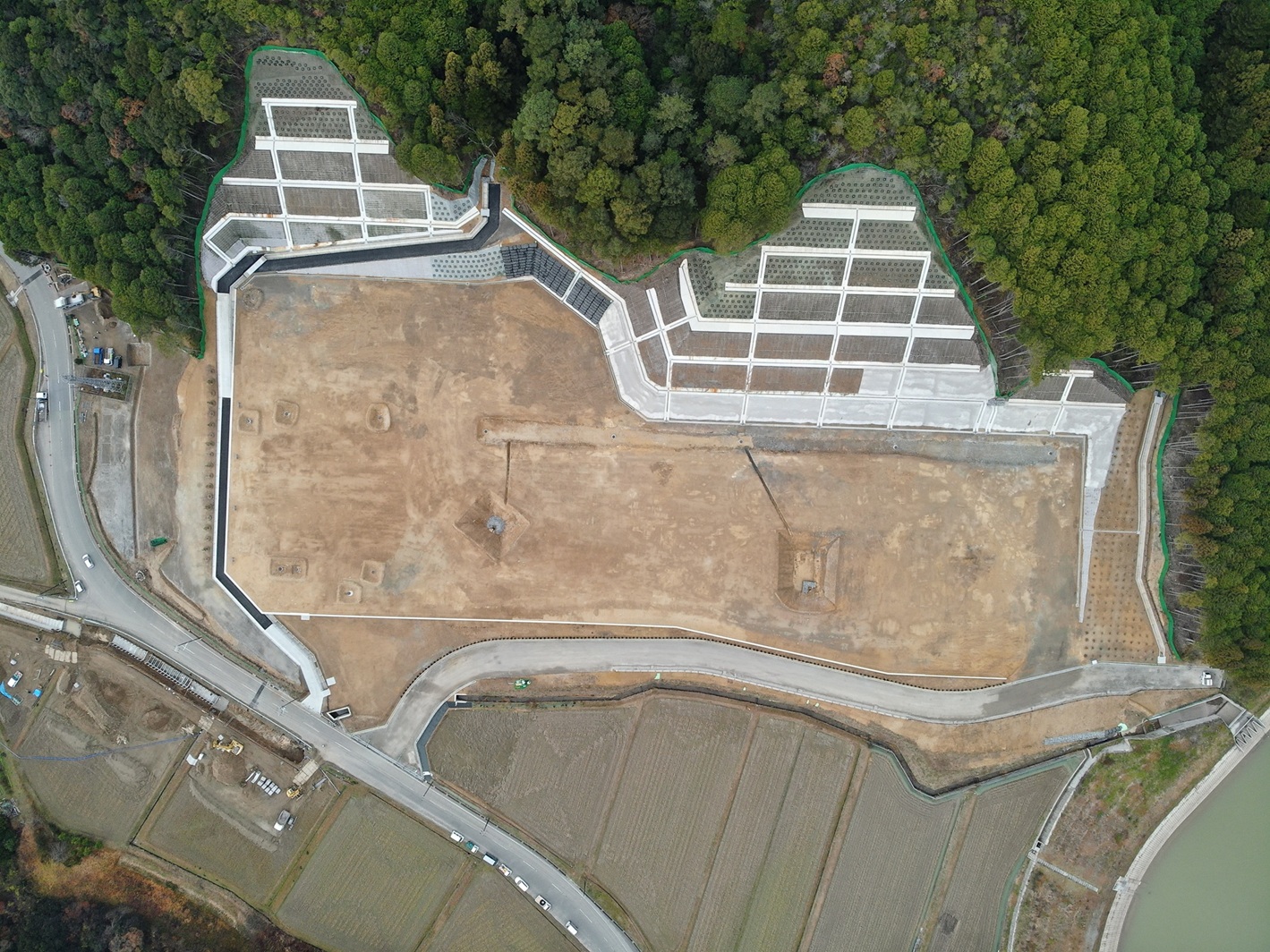

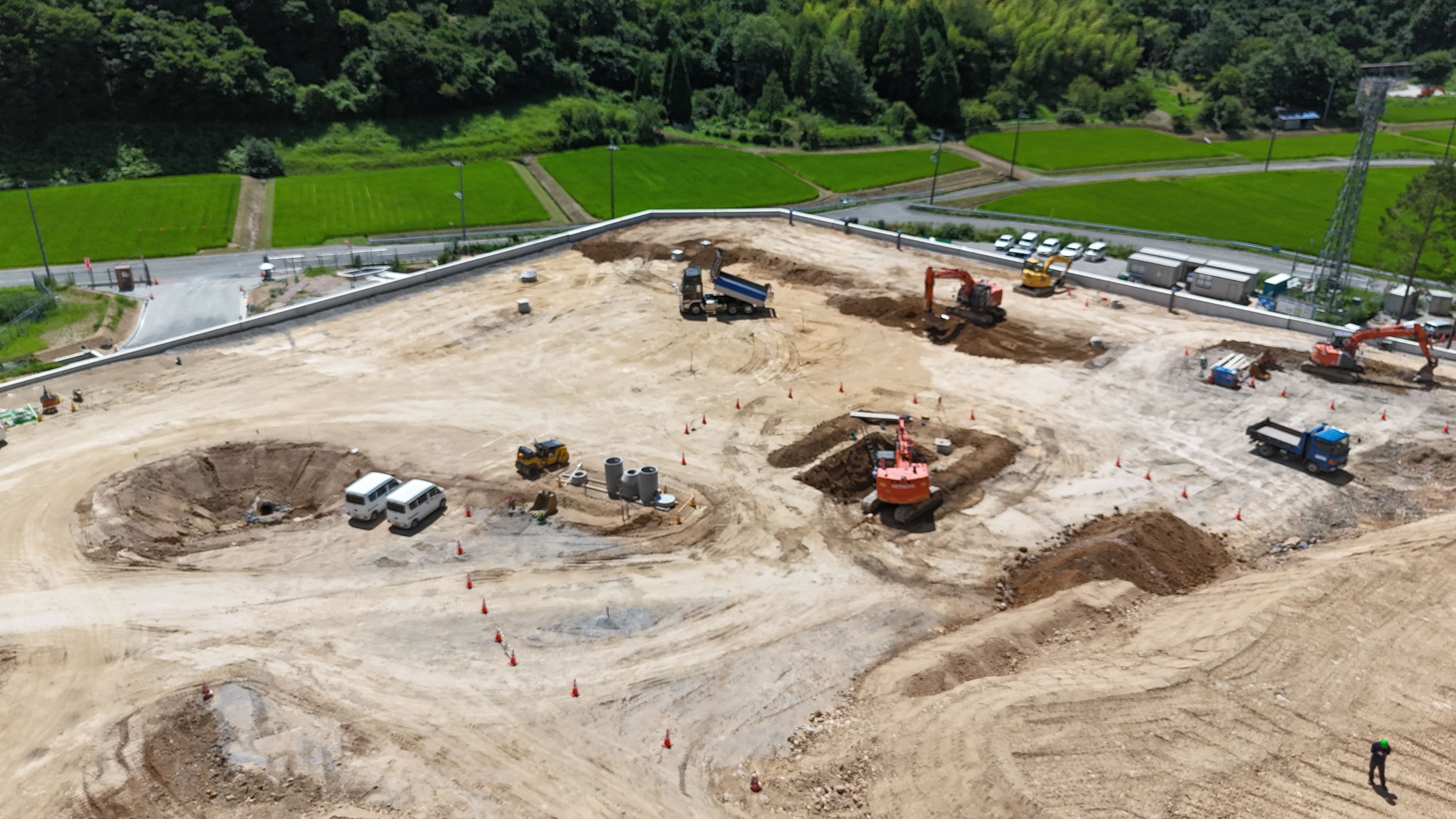

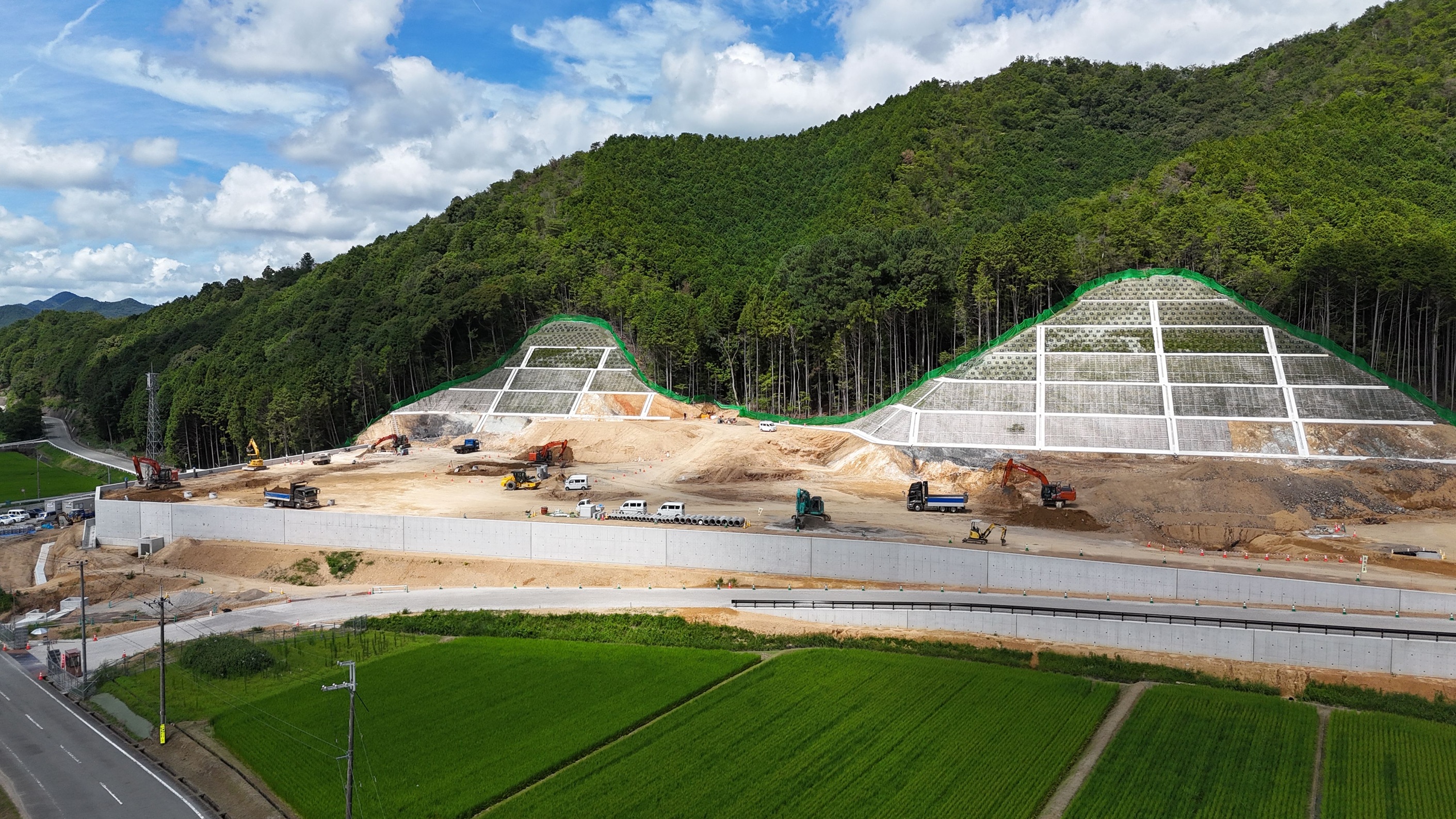

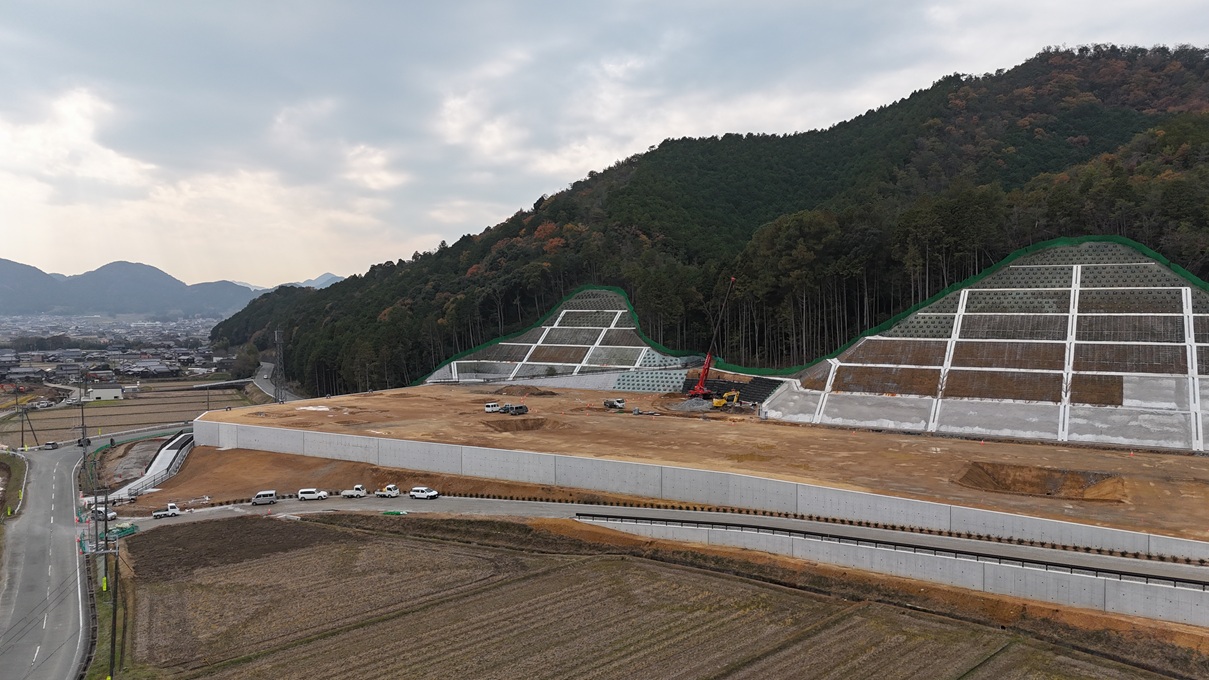

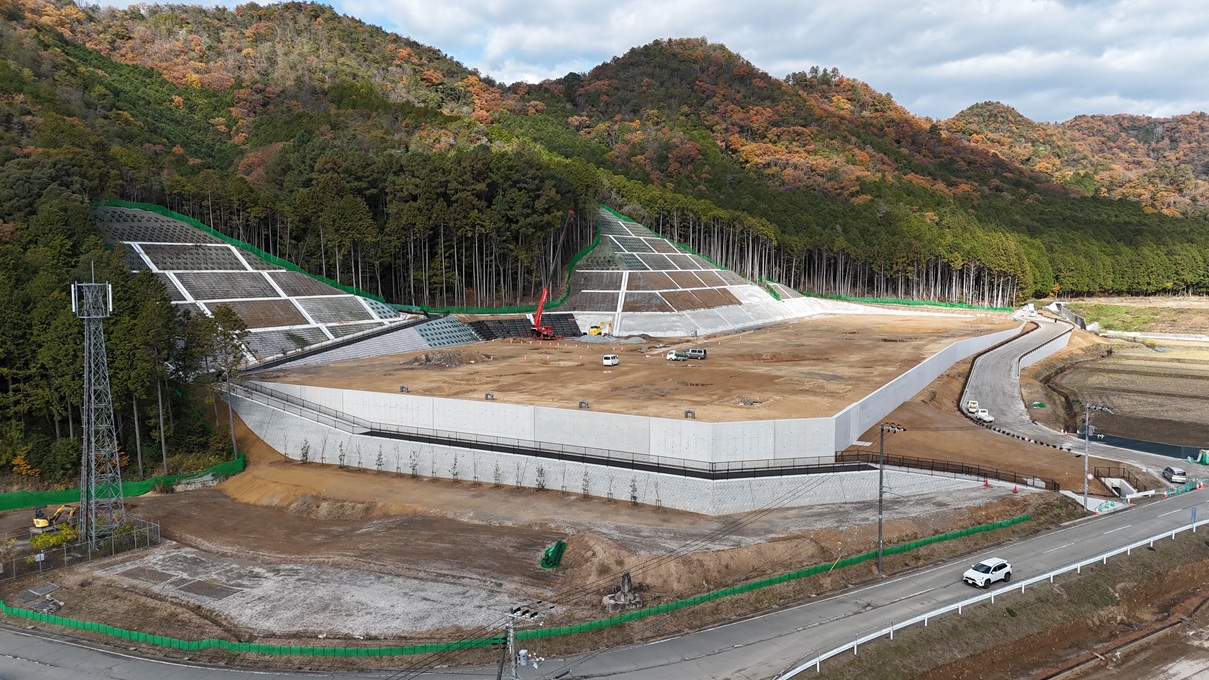

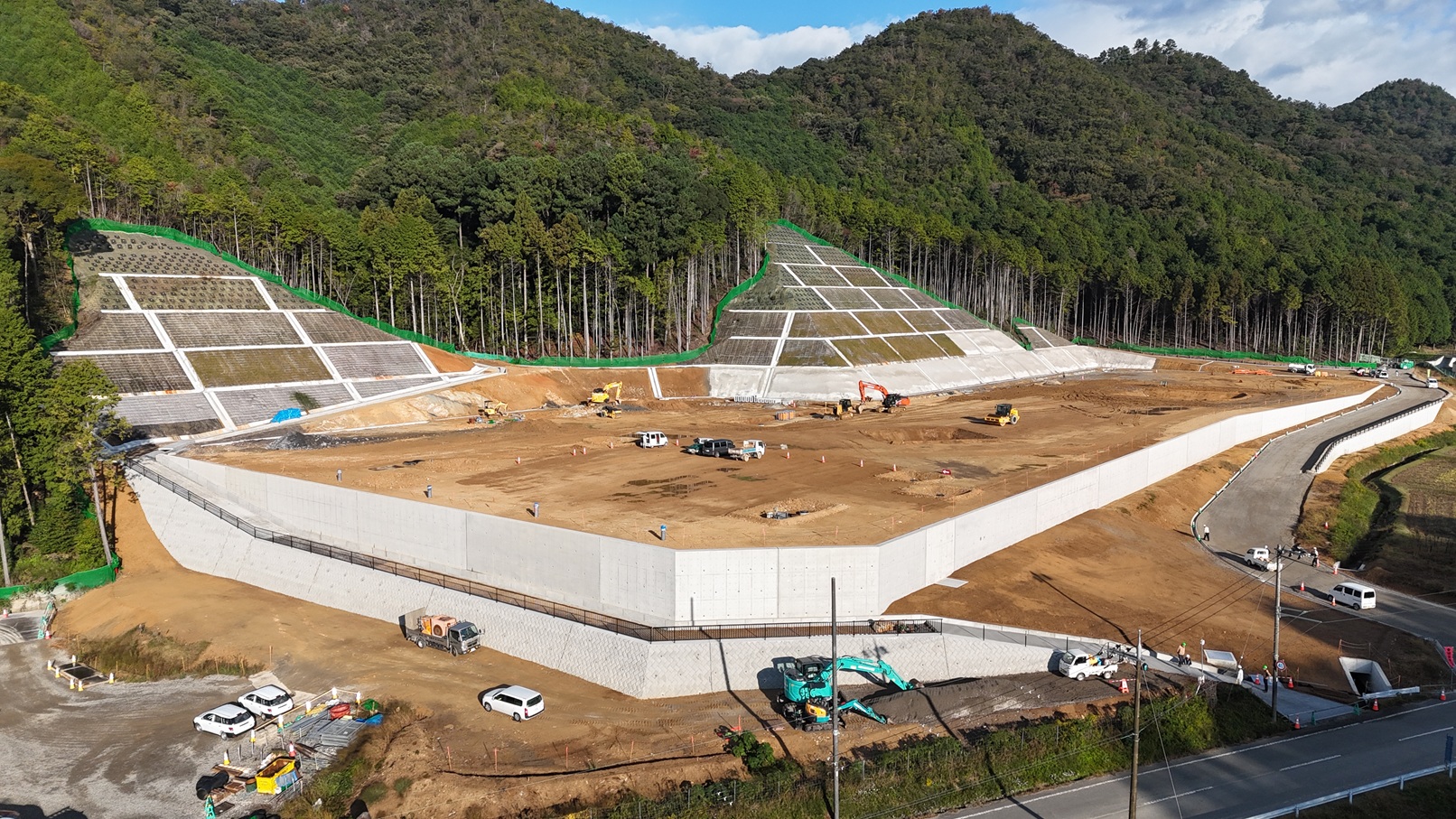

令和7年9月末

  • 写真1

    全景状況

  • 写真2

    全景状況

  • 写真3

    南側バイパス水路及び調整池放流管の基礎コンクリート~据付施工中

  • 写真4

    法面下の雨水排水溝を設置しています

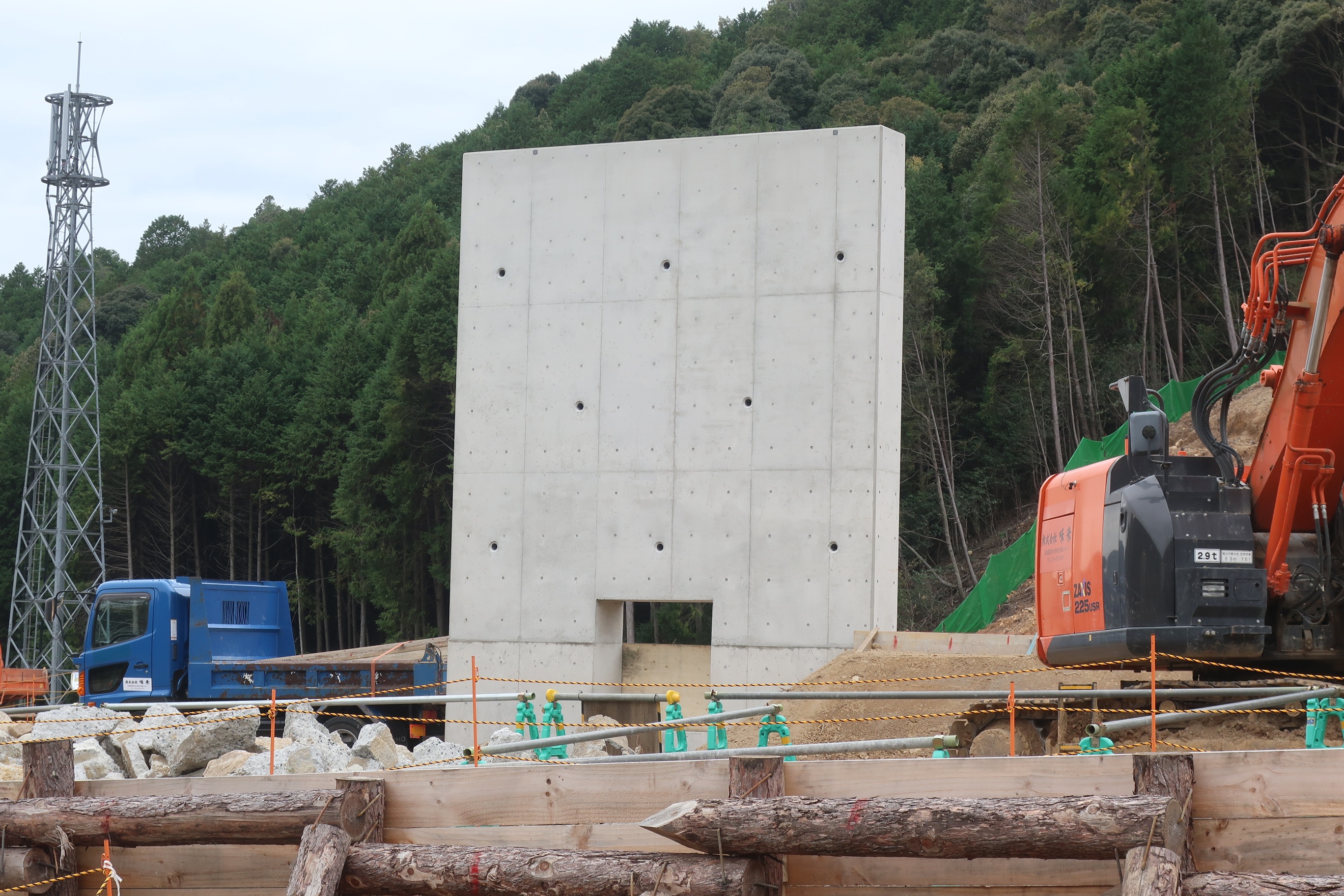

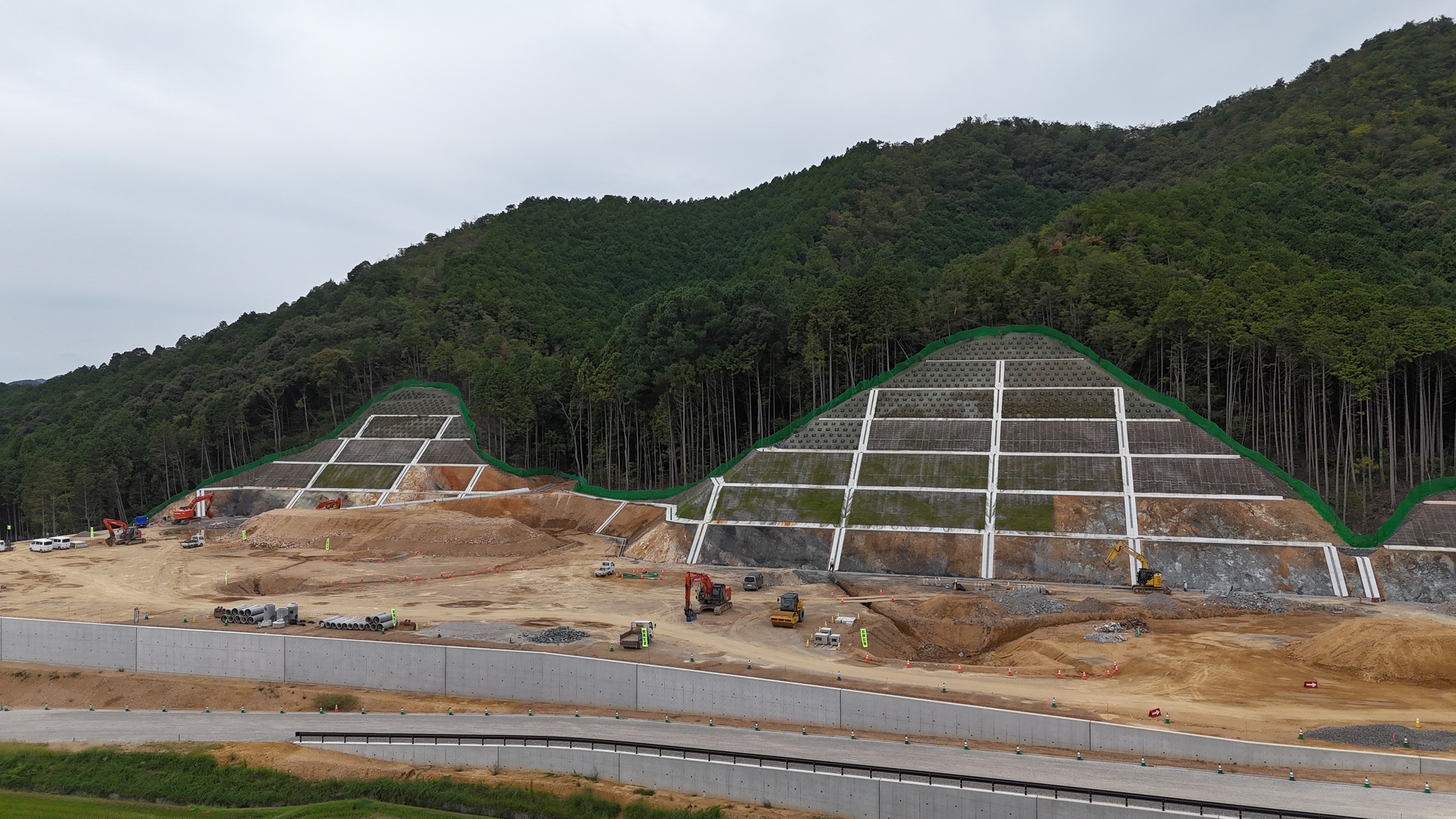

令和7年8月末

  • 写真1

    全景状況

  • 写真2

    全景状況

  • 写真3

    ブロック積擁壁施工中

  • 写真4

    法面下の雨水排水溝を設置しています

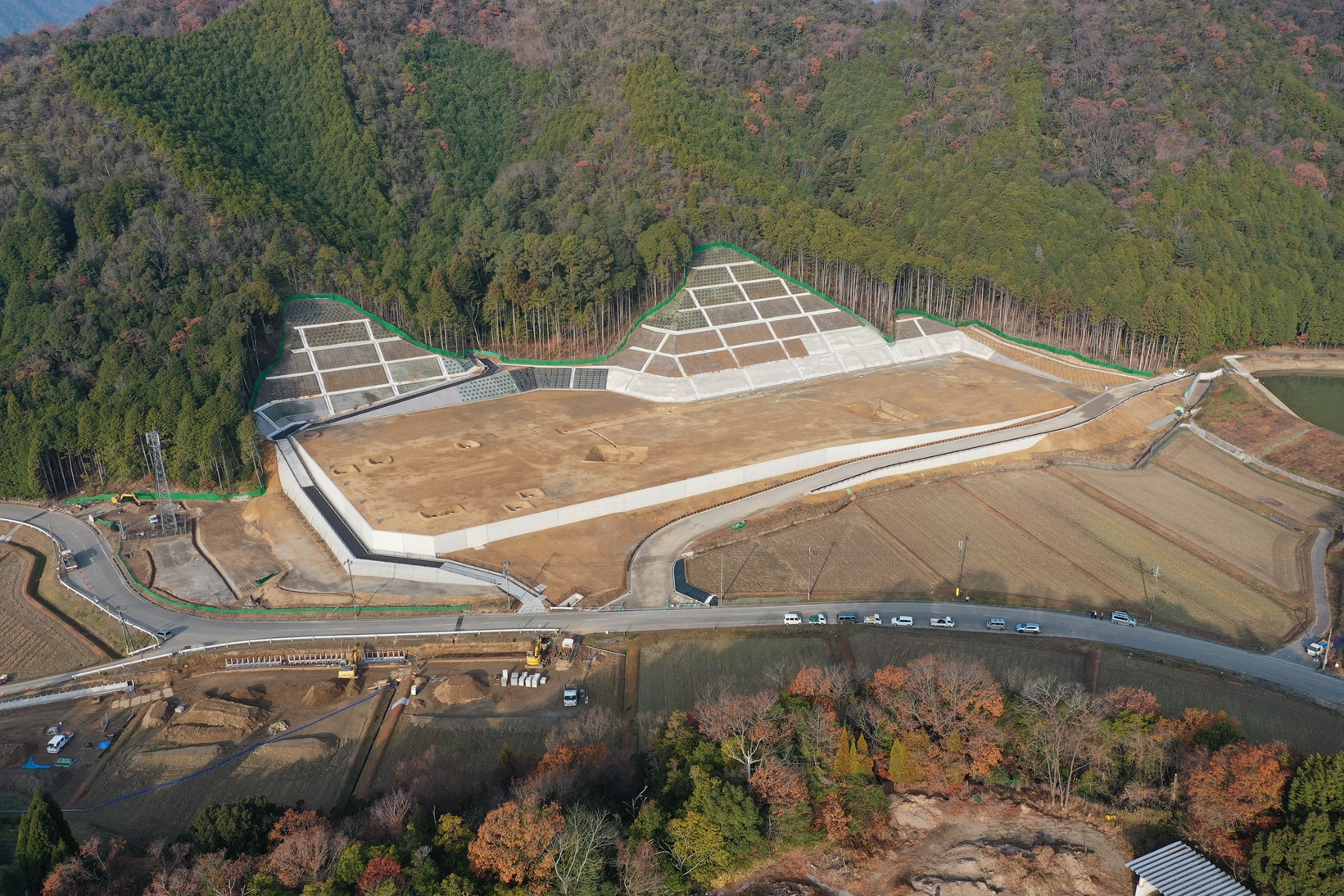

令和7年7月末

  • 写真1

    全景状況

  • 写真2

    全景状況

  • 写真3

    法面の整形を行っています

  • 写真4

    地下調整池の埋め戻しを行っています

令和7年4月末

  • 写真1

    全景状況

  • 写真2

    全景状況

  • 写真3

    法面の整形を行っています

  • 写真4

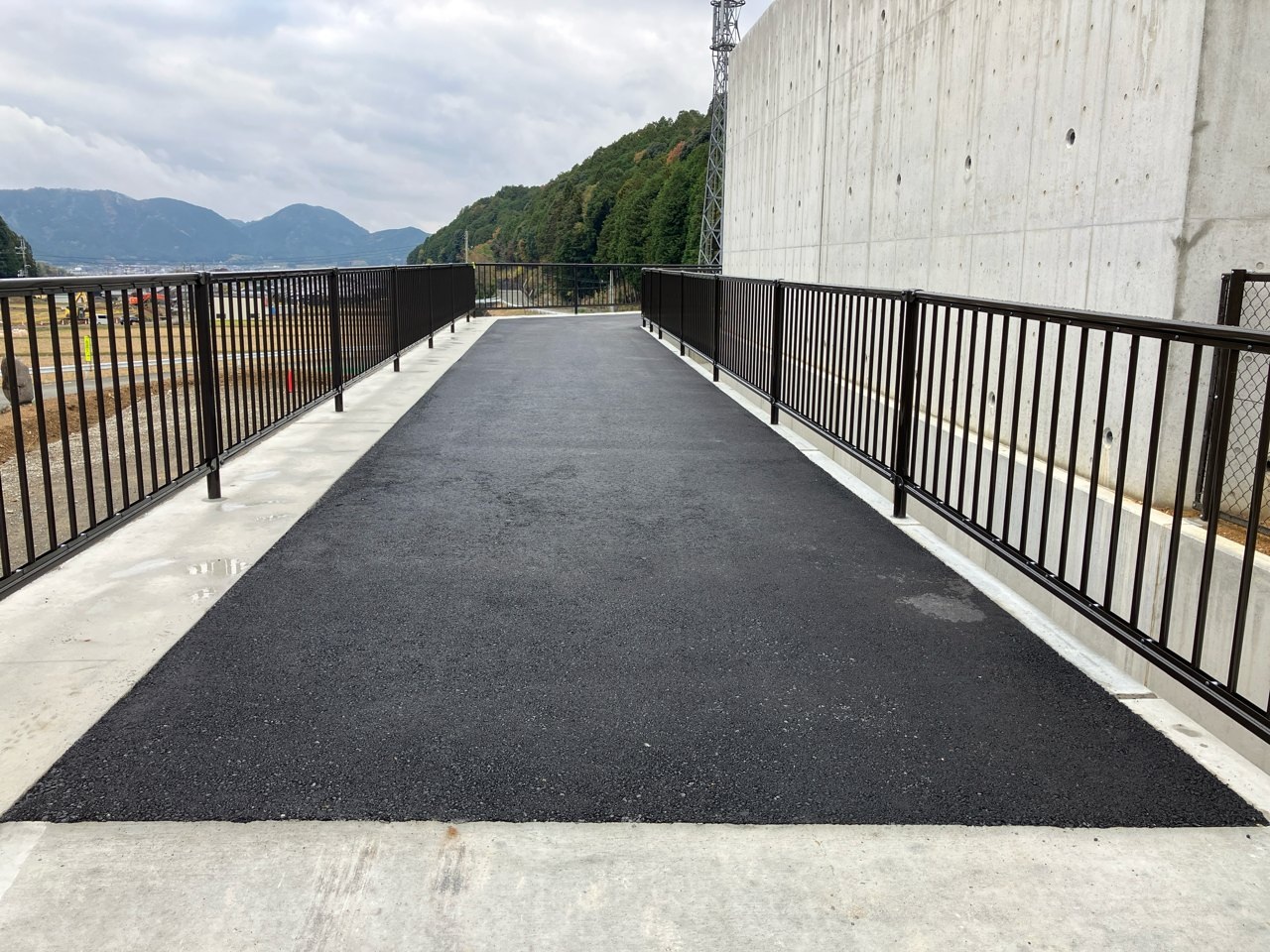

    進入路の下地が完了しました

令和7年1月末

  • 写真1

    全景状況

  • 写真2

    東側擁壁の大部分が完成しました

  • 写真3

    南側擁壁を施工しています

  • 写真4

    進入路を施工しています

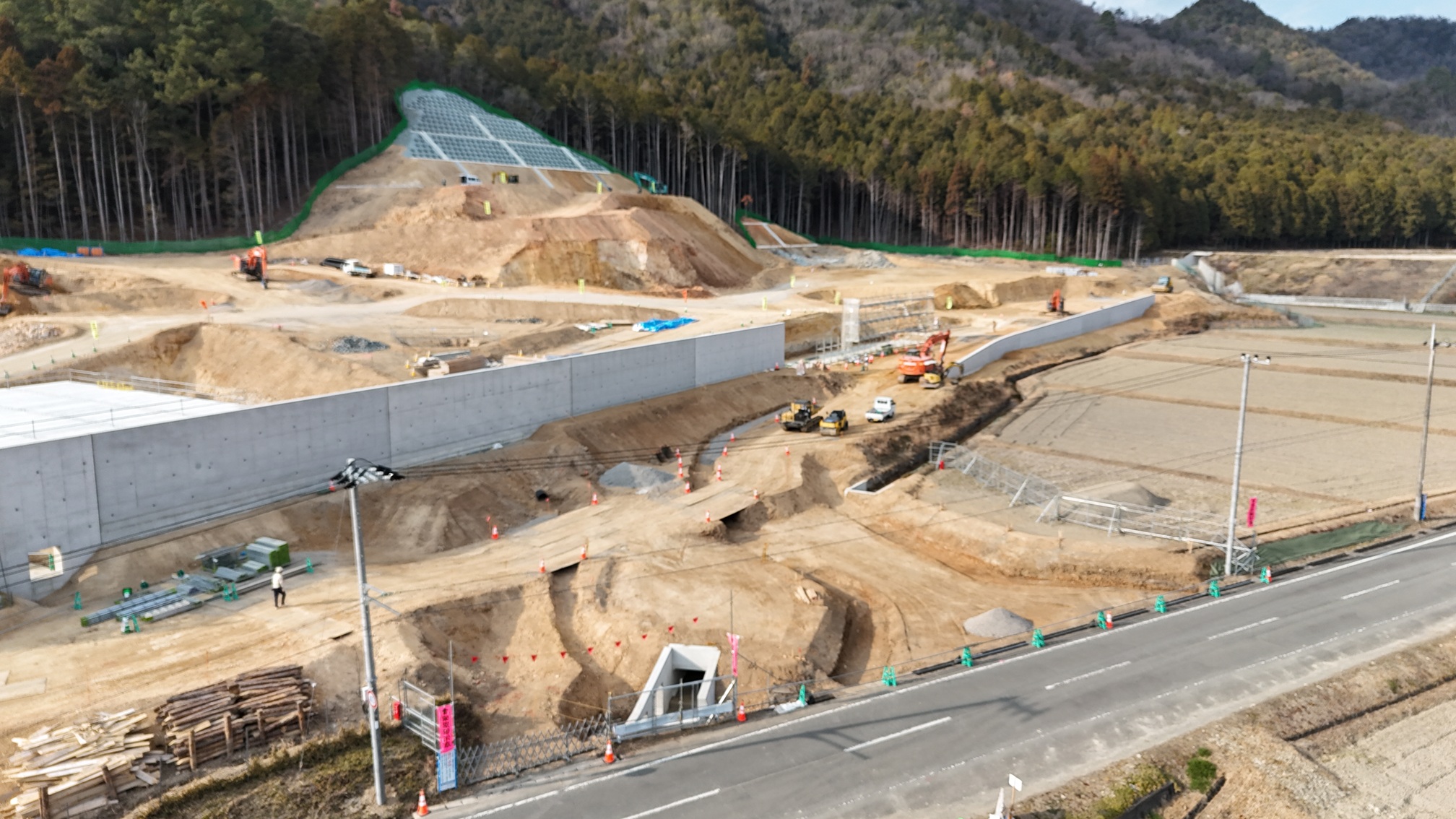

令和6年10月末

  • 写真1

    全景状況

  • 写真2

    法面の整形を行っています

  • 写真3

    東側擁壁を施工しています

  • 写真4

    擁壁の一部区間が完了しました

令和6年7月末

  • 写真1

    全景状況

  • 写真2

    全景状況

  • 写真3

    土砂流出防止柵を設置しました

  • 写真4

    沈砂池(防災工)を施工しています

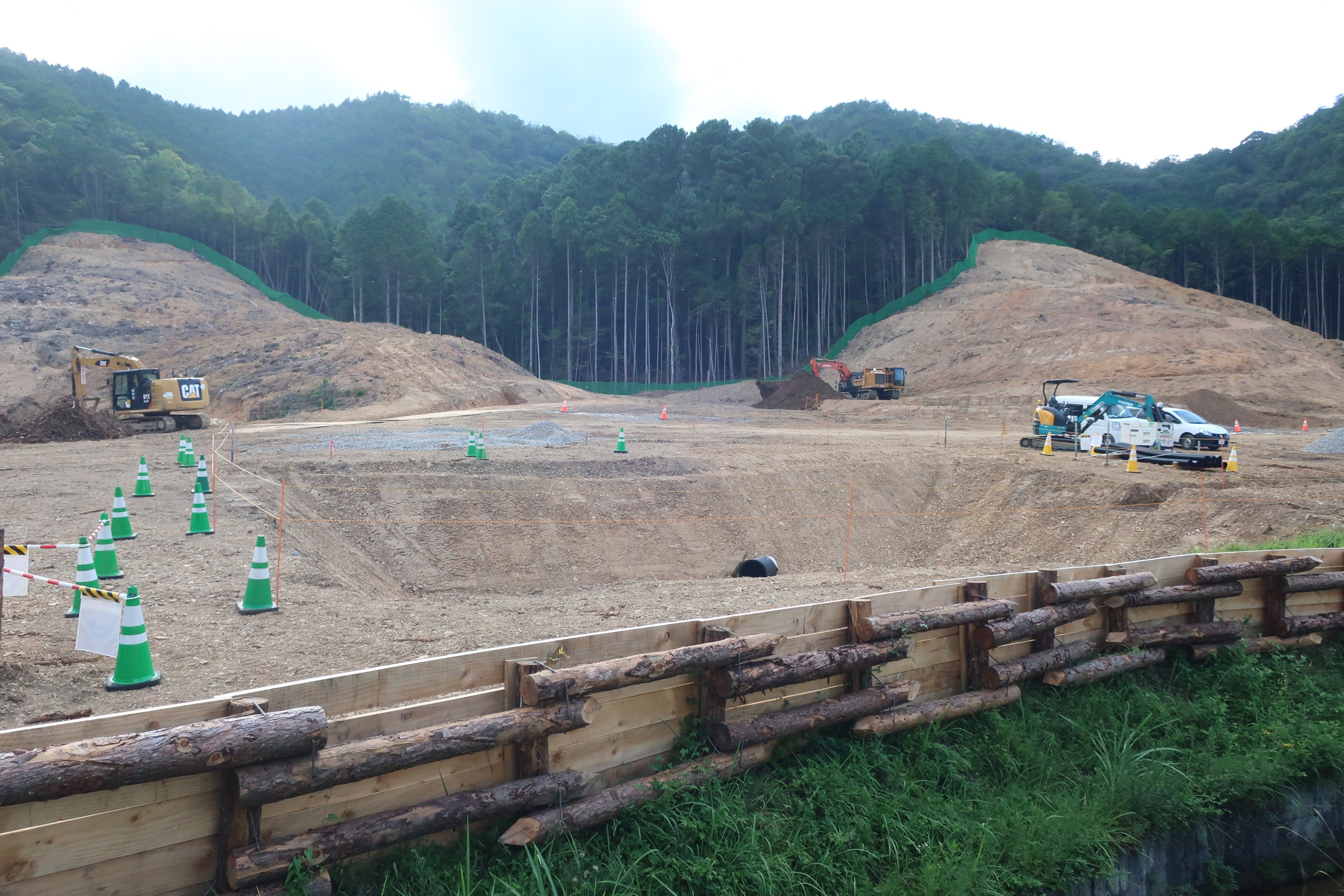

令和6年4月末

  • 写真1

    全景状況

  • 写真2

    南側より撮影

  • 写真3

    小畑側より撮影

  • 写真4

    敷地内状況
